一方有难,八方鼎力驰援;一城受损,全省同心共建。为助力黔东南州榕江县灾后重建“加速跑”,省委、省政府高位统筹、强力部署,省住房和城乡建设厅及时吹响援助榕江集结号,火速组织省内其余8个市(州)住建力量,从资金、项目、技术、人力等方面驰援榕江。

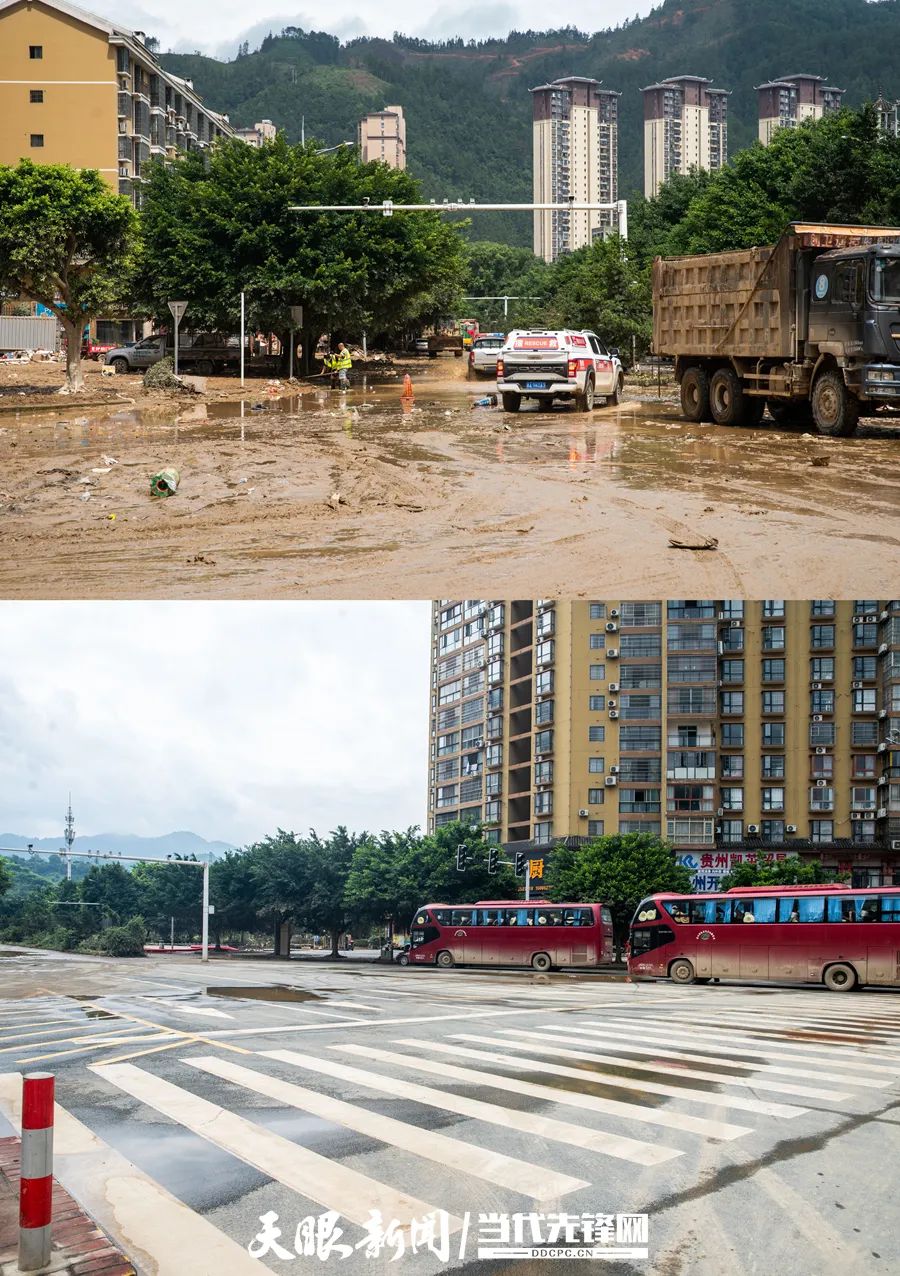

榕江救灾72小时前后对比。图/贵州日报天眼新闻记者 龙永

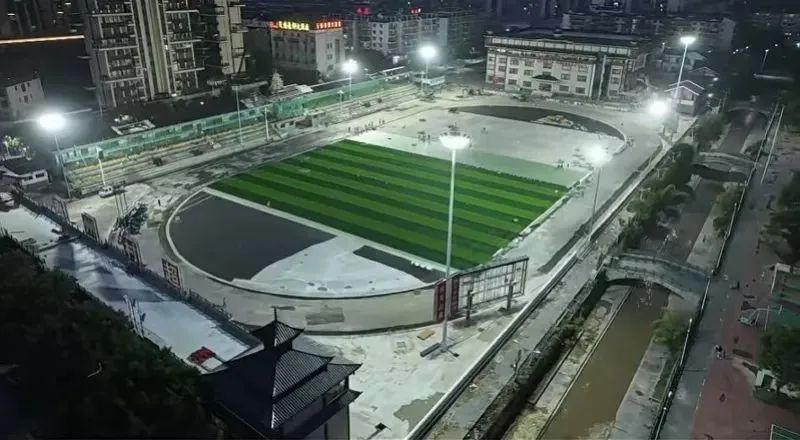

正在铺设草坪的村超球场。
7月16日一大早,铜仁市配资1100万元援建的古州镇东门村7街修缮改造项目现场,500余米地下管网疏浚和强弱电“入地”工作全面铺开。东门村7街是榕江县城地势最为低洼的区域之一,此处洪涝水淹高度近三层楼高,水电等基础设施几近瘫痪。铜仁市援建团队一行20余人自7月10日进驻后,全面启动清淤清障、残损修补、房屋立面修缮及通水通电工作,每天清晨7点开工,直至凌晨,全力以赴确保援建工作在7月26日前完成,目前工程形象进度已超50%。

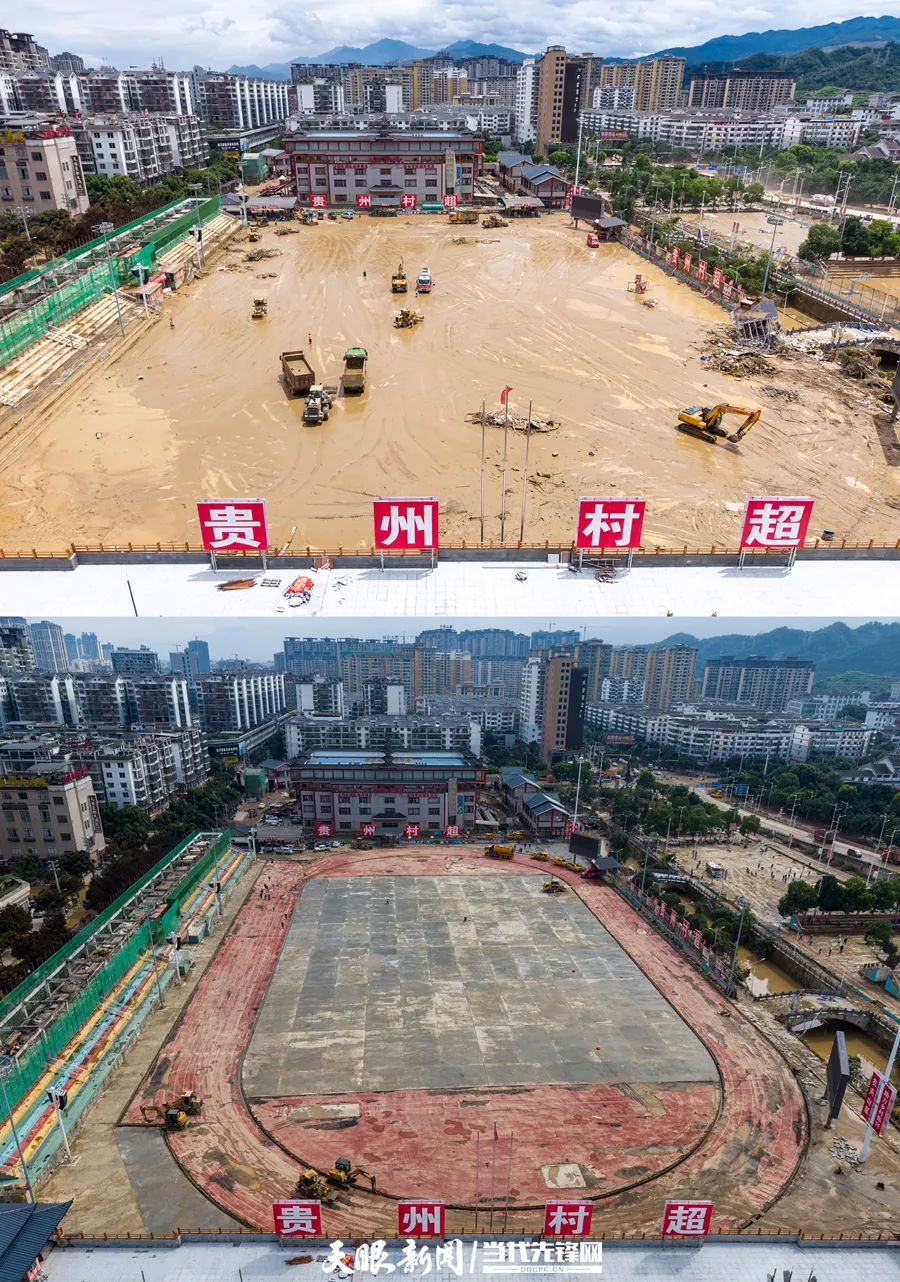

榕江救灾72小时前后对比。摄影/贵州日报天眼新闻记者 龙永
“时间紧、任务重。虽然抢抓工期压力大,但为了早日恢复城市功能,我们必将全力以赴,确保目标达成。”贵阳市住房和城乡建设局建筑管理处质监站副站长李永告诉记者,作为第一批进驻榕江帮扶的市州,贵阳市援建团队的包片区域主要是“村超”球场旁的街区,占地约13万平方米。为了确保7月26日“村超”顺利恢复比赛,贵阳市援建团队精细计划倒排工期,明确每个节点目标,重点聚焦街区的功能修复、安全保障、更新提升等方面,全力组织施工力量投入,争分夺秒推进灾后恢复重建任务。截至7月15日,已完成负责区域清淤疏通排水管网近千米,“村超”球场旁人工河道的清淤和损毁挡墙基础施工、滨河栈道及各支路人行道板的拆除更换3000余平方米。
7月3日,榕江县群众送别救援人员。图/贵州日报天眼新闻记者 杨涛
“此次支持榕江县城街区灾后恢复重建工作共涉及25个街区、170余个子项目,涉及援建资金近5000万元。”榕江县住房和城乡建设局相关负责人介绍。
7月3日,各地驰援贵州榕江的抗洪抢险救援队伍开始有序撤离。图/贵州日报天眼新闻记者 杨晓波
除贵阳市、铜仁市外,遵义市、六盘水市、安顺市、毕节市、黔西南州等援建团队目前正盯住各自援建区域和援建项目开展精准攻坚,黔南州援助榕江款项物资也已陆续到位。8个市(州)已累计投入360人110台设备开展恢复工作,完成总体工程量进度的30.71%,为7月26日“村超”如期鸣哨开赛奠定坚实基础。
